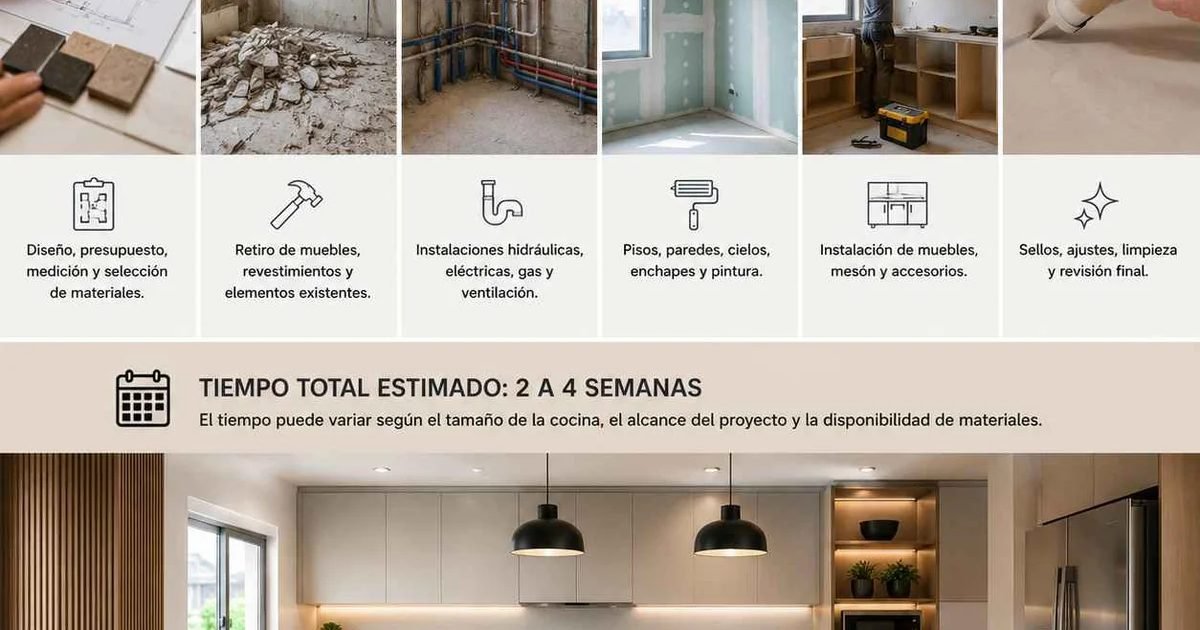

"¿Cuánto se demora?" es la primera pregunta que hace casi todo el que está pensando en remodelar su cocina — y la respuesta correcta es "depende de qué tanto vas a cambiar". Esta guía desglosa los tiempos reales para cada nivel de remodelación, basados en nuestros propios proyectos en Bucaramanga.
Los 3 niveles de remodelación y sus tiempos
1. Remodelación cosmética (3 a 5 días)
Cambiar solo las puertas y frentes de los gabinetes, manteniendo la estructura interna y el mesón. Es la opción más rápida y económica si la estructura está en buen estado pero el color o estilo ya se ve desactualizado.
- Día 1: visita y medición de las puertas existentes.
- Días 2-4: fabricación de las nuevas puertas en planta.
- Día 5: instalación y ajuste de bisagras.
2. Remodelación parcial (8 a 12 días hábiles)
Cambio de puertas, mesón y herrajes, sin mover la estructura ni las instalaciones eléctricas o hidráulicas. Es la opción más elegida porque transforma visualmente la cocina sin el costo ni el tiempo de una obra completa.
- Días 1-2: visita, medición y diseño 3D.
- Días 3-9: fabricación de puertas, mesón nuevo y ajuste de cajones.
- Días 10-12: desinstalación de lo viejo e instalación de lo nuevo.
3. Remodelación total (15 a 20 días hábiles)
Demolición completa de la cocina existente y fabricación desde cero, igual que un proyecto nuevo. Necesaria cuando la estructura tiene humedad, daños, o simplemente quieres cambiar la distribución completa (por ejemplo, de lineal a en L).
- Días 1-2: visita, medición y evaluación de instalaciones eléctricas/hidráulicas.
- Días 3-7: diseño 3D y aprobación.
- Días 8-18: fabricación en planta (en paralelo, puede hacerse demolición del espacio existente).
- Días 19-20: instalación final y revisión.
Qué puede alargar el plazo
- Cambios de diseño después de aprobado — cada cambio mayor reinicia parte del proceso de fabricación.
- Instalaciones eléctricas o hidráulicas ocultas que aparecen durante la demolición y requieren ajuste no previsto.
- Materiales de importación (cuarzo Dekton, herrajes alemanes específicos) que dependen de tiempos de pedido externos.
- Acceso limitado al edificio (ascensor pequeño, restricciones de horario en conjuntos residenciales).
Cómo saber qué nivel de remodelación necesitas tú
La forma más confiable es una visita de medición gratuita: un asesor evalúa el estado real de tu cocina (no solo lo que se ve, sino la estructura interna de los gabinetes) y te dice honestamente si te conviene una remodelación parcial o si, por el estado de la base, te sale más rentable a largo plazo hacer el cambio completo.
